钻井工程项目施工设计方案

1.1农用机械井工程项目

农用机械井工程项目施工顺序为:开店选址、精准定位→挖深基坑、泥浆池→组装钻探机→制取沙浆、打孔→放置井管→回填土过滤材料→洗井。


1.1.1工程施工前的准备工作

管道井工程施工前,应将需要的管件、过滤材料、黏土以及他原材料准备好,并立即运往井场。井管为50cm的加厚型井管,其外表无残缺不全、破裂、弯折等缺点,支管整平且平面图垂直平分井管中心线直径,误差不超过5mm,壁厚误差不超2mm,井管花管极限值抗拉强度不低于15Mpa;过滤材料采用料径为5mm的米石。

1.1.2水井精准定位:依照设计规定和项目的实际情况开展水井精准定位,定位后请工程监理开展确定。

1.1.3泥浆池基坑开挖:在距井位5~6m处开挖泥浆池,泥浆池的容量,务必达到工程施工浆池和沉砂的规定。基坑开挖时以挖机为主导,人力辅助。沙浆槽的基坑开挖长短不小于16m,容量不小于100立方米。

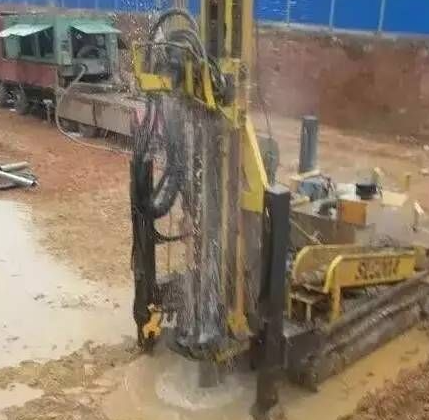

1.1.4组装钻探机打孔:依据管道井设计方案的孔深、直径、地质环境及地质构造标准,并考虑到钻探机运送、工程施工、水电供应标准等要素,选用济宁市150型回转式正循环系统钻探机造孔,泥浆护壁,选用起吊机放置井管。

(1)打孔 钻探机到位前对打孔准备工作开展查验,检查主要内容包含场所布臵、关键机器组装及配套设施设施的到位与运行、水电工程、路面等。

钻探机组装后铺平钢轨人力变化到位,就位后钻架应稳定,麻花钻对中误差不超2cm,保zheng钻具垂直。而后对水、电、机械设备、沙浆等开展查验,所有做到达标后方可开钻。

钻入流程中搞好打孔纪录,依照地质构造取样并纪录,各层起码一个。裂隙水2-3m采一个,非含水层与不适合运用的裂隙水3~5m采一个,变层间加采一个,并储存至工程竣工验收。视地质环境状况,选用济宁市150型回转式正循环系统钻探机钻入,保zheng镀锌钢丝绳紧松适当,依不一样地质环境适度进尺并立即调节沙浆砂浆稠度,与此同时保证常常查验钻探机稳定、钻具竖直状况,井孔垂直角度误差不超过2度,以防止产生变形或歪斜,发觉误差立即做好调节。

停钻期内,应将钻探设备增至安全性孔排位臵并按时循环系统或搅拌孔里沙浆;泥浆漏泄务必随时随地填补。

(2)疏孔、换浆和试孔 打孔到达设计方案孔底设计标高,经当场专业技术人员查验达标后,停业整顿服务器用比麻花钻孔径大10-20mm的疏孔麻花钻扫孔,消除粘附在采掘层孔内壁的泥皮。孔底沉淀排清后,立即向孔内送进稀沙浆,使孔内泥浆慢慢由稠变稀,不可基因突变。泥浆护壁后水泥浆比重操纵在1.05-1.10中间,出孔沙浆与入孔泥浆特性贴近一致,管口谋取沙浆样应达至无粉细砂沉积的规定,别的各类技术指标均做到标准并经工程监理认同后才可提钻。

1.1.5井管组装

(1)井管品质规定 施工过程中的井管应达到下列规定:

①井管应无残缺不全、破裂和弯折等缺点。

②井管每米弯折度不能超过3mm。

③井管的左右口平面图应垂直平分井管中心线。平面图坡度误差不能超过井管直径的1.5%。

④井管孔径误差不能超过:无砂混泥土井管公称直径±6~±9mm;混泥土井管公称直径±5~±6mm。

⑤井管壁厚薄厚误差不能超过:无砂混泥土井管±4~±6mm; 混凝土井管公称直径±3~±4mm。

(2)井管组装 井管安装前依照打孔的具体地质构造材料开展井管组合排列,并序号纪录。入井管前应校准直径、深度和测斜,井孔孔径不小于规定直径2cm,深度不小于规定孔深50cm。下管方式依据管件抗压强度、下管深层和起重机械工作能力等要素,选中拖盘下管法。

①最先用二根镀锌钢丝绳十字交叉把井盘托牢,随后把di一节实管吊放到井上面并在承插连接下垫满砂浆。

②随后迟缓与此同时松脱镀锌钢丝绳,当支管高于井内25cm时终止下管。

③组装袖阀管,在实支管上抹水泥砂浆后,将花管接好,管中砂浆应抹平里口,不必要的应清理整洁。井管联接务必对正接直、封闭式严实,捆扎坚固。而后松脱镀锌钢丝绳慢慢降落,反复以上流程,袖阀管安装完后,组装实管,当井管高于路面30-50cm时终止下管。

④将镀锌钢丝绳抽出来,开展填砾和管内封闭式。

1.1.6填砾和管内封闭式

(1)填砾:过滤材料选用大砂过滤材料,滤料按规范规定严苛挑选,不过关的颗粒物成分不能超过15%。过滤材料除按设计方案备妥外,还需要提前准备一定的容量。填砾选用自流水填砾。填砾时务必持续匀称,坚决杜绝棚堵,立即精确测量填砾相对高度,强度校核总数,如与方案填量进出比较大时,应查清缘故妥善处置。回填土过滤材料依据裂隙水位臵明确,底端宜小于2m以上,上端应高于裂隙水8m以上,薄厚在粗砾层不少于10cm,角砾层不小于15cm。应填过滤材料需留样归档。

(2)管外封闭式 井管外界封闭式,封闭原材料选用含沙量不得超过5%的风干黏土块。孔径在25~30mm,且井内3m之内务必用粘土封闭式。管外封闭位臵,左右误差不能超过300mm。

1.1.7洗井和实验水泵

填砾结束后应立即开展洗井并补填过滤材料。

(1)按井的结构、管件、钻探加工工艺及裂隙水特点,选用冲抓谋取井中脏物,用吸泥筒汲取井中污泥,随后用空气压缩机洗井。

(2)洗井结束后,井中沉淀薄厚应低于孔深的5/1000,即35cm。

(3)用离心水泵开展实验水泵。离心水泵出水量后30min采用水质采样。用容量测定方法含沙量,在其中:中、细沙裂隙水不能超过1/20000。实验水泵时,做一次大降深抽水,水位线平稳持续时长不少于8钟头。

(4)实验水泵应超过设计方案水流量,最少不低于设计方案水流量的75%。

(5)实验水泵停止前,应采用水质采样,开展水质监测,使之做到设计规定。热深水井如何找水资源
